  试题五(20分)

  某施工单位承包了一外资工程,报价中现场管理费率为l0%,企业管理费率为8%

  利润率为5%;a、b两分项工程的综合单价分别为80元/m2和460元/m3。

  该工程施工合同规定:合同工期l年,预付款为合同价的l0%,开工前1个月支付

  基础工程(工期为3个月)款结清时扣回30%,以后每月扣回l0%,扣完为止;每月工乖

  款于下月5日前提交结算报告,经监理工程师审核后于第3个月月末支付,若累计实两

  工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程{

  比计划工程量减少超过l5%,单价调整系数为1.176。

  施工单位各月的计划工作量见表5—1。

  表5—1 施工单位各月计划工作量

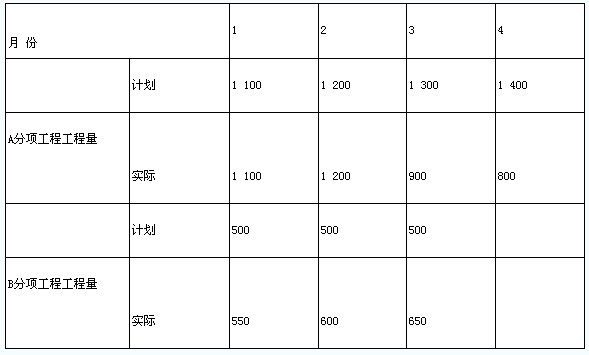

  a、b两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量

  见表5—2。

  表5-2 a.b分项工程每月计划工程量和实际工程量 单位:m3




  【问题】

  1.该施工单位报价中的综合费率为多少?

  2.该工程的预付款为多少?

  3.绘制该工程资金使用计划的现金流量图(不考虑保留金的扣留)。

  4.a分项工程每月结算工程款各为多少?

  5.b分项工程的单价调整系数为多少?每月结算工程款各为多少?

  试题六(20分)

  某公司中标的一项设备安装工程的双代号时标网络计划如图6-1所示,计划工期

  20个月,其持续时间和预算费用见表6—1。工程进行到第14个月,工作f完成了6个月

  的工作量,工作h完成了2个月工作量,工作k已经完成工作量。




  表6-1预算费用、持续时问表




  【问题】

  1.在时标网络计划上绘制第l4个月的实际进度的前锋线,并计算累计完成投资额。

  2.如果后续工作按原计划进行,试分析f、h、k三项工作对计划工期产生了什么影响。

  3.重新绘制第l4个月至完工的时标网络计划。

  4.如果要求原工期保持不变,第l4个月后需压缩哪项工作?

编辑推荐

2013年《案例分析》特效高仿模拟练习题库

监理工程师高仿模拟练习套题汇总——质量投资控制

2013年《监理工程师》考前自我检测选择题练习汇总:《合同管理》

2013年监理工程师选择题查漏检测汇总:《理论与法规》

欢迎光临该注册监理工程频道:http://www.reader8.net/exam/jianli/

更多精彩内容敬请关注读书人网http://www.reader8.net/

读书人网 >考试试题

热点推荐
